Eindhalte Terhills in Maasmechelen

Op maandag 15 april 2024 zijn de werken gestart voor de aanleg van de eindhalte van de trambus aan Terhills. De eindhalte in Maasmechelen krijgt 2 luifels en wordt een aantrekkelijke ontvangstruimte voor de reizigers. De elektrische trambus zal er ook kunnen opladen.

Status

werken in uitvoering

Werfperiode

april 2024 – april 2025

Plaats

Terhills, Maasmechelen

Huidige fase

fase 3

Wat en waarom

Wat verandert er concreet?

  • Er wordt een nieuwe middenspanningscabine gebouwd die stroom zal voorzien om de elektrische trambussen op te laden. Vervolgens wordt de cabine ingericht door De Lijn. Zij voorzien ook de laadpaal voor de pantograaf op de trambussen die de elektrische voertuigen kan opladen.
  • We doen de nodige grondwerken.
  • De halteluifels worden gebouwd in een lichte houten structuur en een geweven houten dak.
  • Er komt een nieuwe groene parkomgeving.
  • Centraal tussen de luifels en het bezoekerscentrum van Visit Maasmechelen komt een toegankelijk halteplein waar de nodige reisinformatie beschikbaar is.
  • Het Maasmechelse concept van ‘rewilding’ wordt er toegepast met zoveel mogelijk wilde natuur, bloemenweides en zo weinig mogelijk verharding. De bomen op de Zetellaan blijven behouden.

Verkeersaanpassingen

  • De Paul Nicoulaan en een gedeelte van de Kolenmijn Limburg-Maaslaan krijgen vrije busbanen. Naast de busbedding in de Paul Nicoulaan komt een enkelrichtingsrijweg aan de zijde van de woningen: gemotoriseerd verkeer kan vanaf het kruispunt met de Kolenmijn Limburg-Maaslaan richting de Zetellaan rijden.
  • Na afloop van de werken is de Kolenmijn Limburg-Maaslaan exclusief bestemd voor de trambus. Tussen voetbalclub Patro Eisden Maasmechelen en de Paul Nicoulaan is ander verkeer dan het openbaar vervoer niet langer mogelijk.
  • De huidige rotonde van de Zetellaan met de Paul Nicoulaan verdwijnt en vormen we om tot een nieuw kruispunt: autoverkeer kan enkel van de Paul Nicoulaan de Zetellaan inrijden. De Zetellaan verlaten doe je via de Koninginnelaan.
  • Het dubbelrichtingsfietspad van de Paul Nicoulaan wordt vernieuwd vanaf de helling langs de Decathlon.
  • Het halteplein krijgt een gloednieuwe fiets- en wandelcorridor tussen Maasmechelen Village en het Terhills Hotel. Deze autovrije zone loopt parallel aan de Euroscoop te midden in het groen en is aan beide zijden geflankeerd door bomen.

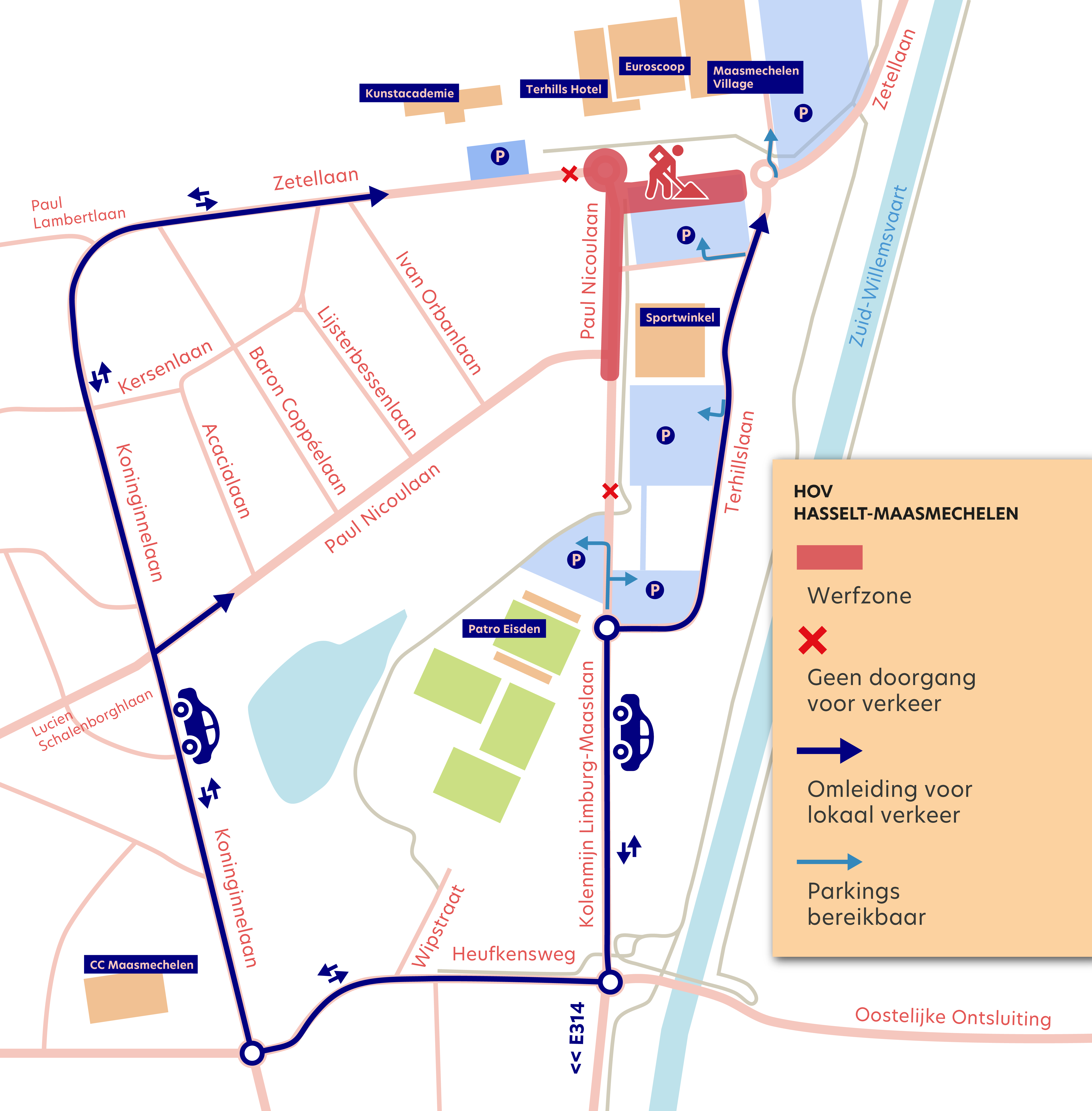

Nieuwe verkeerssituatie na de werken

Wat willen we bereiken?

  • De bedoeling is dat reizigers aan de halte aangenaam en beschut kunnen wachten op de trambus en dat ze vlot kunnen in- en uitstappen op het voertuig.
  • Ook de trambus zal kunnen opladen aan de halte.

Timing en fasering

Fase 1

  • Middenspanningscabine en grondwerken

Fase 2

  • Vanaf mei 2024 worden de haltes en halteomgeving aangelegd

Fase 3

  • Begin juni wordt de rotonde aan het hotel opgebroken. De aansluiting van de Paul Nicoulaan met de Zetellaan wordt compleet vernieuwd en omgevormd tot een kruispunt.

 Fase 4

  • Na afloop van de 3de fase starten we in de eerste helft van september met de heraanleg van de Paul Nicoulaan: het gaat over de noord-zuid as van de straat tot het punt waar de Paul Nicoulaan richting Koninginnelaan loopt.

 Fase 5

  • Heraanleg kruispunt Paul Nicoulaan met de Kolenmijn Limburg-Maaslaan waarbij deze laatste wordt afgekoppeld voor gemotoriseerd verkeer. De vrije busbanen in de Paul Nicoulaan lopen over in de Kolenmijn Limburg-Maaslaan die vanaf tot de toegang van de voetbal exclusief doorgang geeft aan de trambus.

Fase 6

  • Aanleg groene fiets en wandelverbinding aan de noordzijde van de halteomgeving die de parking van de Village met de Franse tuin verbindt

Impact en hinder

  • Tijdens fase 3, die vermoedelijk tot medio september 2024 duurt, is de doorgang voor alle verkeer onderbroken. Met de wagen kan je omrijden via de Koninginnelaan of gebruik je de lokale wegen door de wijk. Voor niet lokaal verkeer wordt een omleiding gesignaleerd via de Terhillslaan, de Kolenmijn Limburg-Maaslaan, de Heufkensweg en de Koninginnelaan. De Paul Nicoulaan loopt dood tegen de werfzone. Woningen blijven bereikbaar van en naar de zuidzijde (kant Decathlon).

  • Een aantal parkeerplaatsen zijn onbeschikbaar.
  • De Lijn-bussen 44 en 63 bedienen enkel de tijdelijke halte ‘Eisden Maasmechelen Village’ en niet de halte ‘Maasmechelen Village’ aan de Euroscoop.

Handelaars en horeca zullen bereikbaar blijven tijdens de werken.

Contacteer ons bij vragen

Wil je meer weten over de geplande werken of heb je vragen over de hinder en impact? Neem dan contact op via het e-mailadres info@hovhasseltmaasmechelen.be, of via het contactformulier op de contactpagina.
