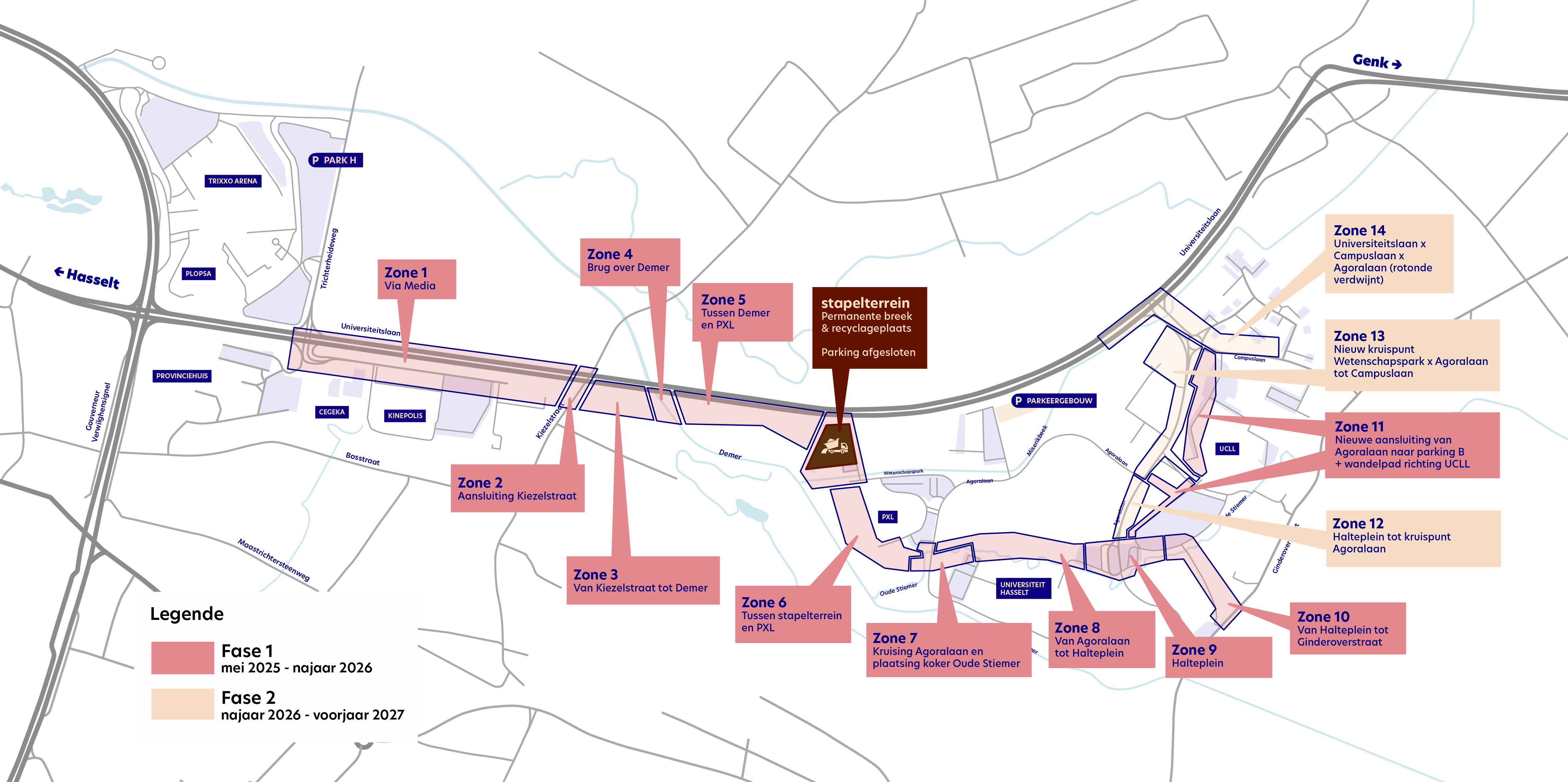

Fasering van de werf Campus Diepenbeek
Bekijk de volledige fasering van de werf op Campus Diepenbeek
De werken starten op 5 mei 2025. De werken zullen een tweetal jaar duren en worden in twee grote fasen uitgevoerd. Elke grote fase is opgedeeld in een aantal aparte werfzones. We zullen op verschillende plekken gelijktijdig werken op de Campus. Dat doen we om de campus steeds bereikbaar te houden voor fiets, bus en auto.

Dit plan wordt regelmatig geüpdatet. Laatste update: 14 april 2025
In twee grote fasen zal de Agoralaan deels autovrij worden, komt er een vrije busbaan en een apart fiets- en voetpad.
Eerste grote fase: Van Provinciehuis tot Ginderoverstraat.
(mei 2025 tot najaar 2026)
- Vrije busbaan & apart fiets- en voetpad van Via Media tot de Ginderoverstraat
- Nieuw Halteplein voor UHasselt
- Nieuwe toegang tot de grote parking tussen UHasselt en UCLL (komende van Agoralaan)
- Tijdelijke bushalte aan nieuwe toegang grote parking
- Nieuwe voetpaden richting UCLL
- Dit deel van de Agoralaan, zo’n 175 meter, zal dan nog enkel toegankelijk zijn voor het openbaar vervoer.
In deze fase wordt ook de vrije busbaan vanaf het halteplein tot de nieuwe toegang van de grote parking aangelegd.


Tweede grote fase: aansluiting met de Universiteitslaan.
(najaar 2026 tot voorjaar 2027)
Vanaf het begin van het academiejaar 2026-2027 pakken we de aansluiting met de Universiteitslaan aan, samen met het noordelijke deel van de Agoralaan. Deze werken nemen ongeveer een half jaar in beslag.
Let op: de werken in deze fase zijn afhankelijk van de werken van de POM. De werken zouden daarom ook eerder kunnen beginnen. Voor alle updates kan je terecht op www.slimnaardecampus.be
Natuurwerken langs de Demer (2026)
In 2026 starten we ook met natuurwerken langs de Demer. De rivier krijgt richting Diepenbeek opnieuw een natuurlijkere loop, naast de huidige rechtgetrokken Demer. Zo herstellen we een stukje van het oorspronkelijke landschap en versterken we de biodiversiteit.

Veelgestelde vragen
Wanneer starten de werken?
De werken op Campus Diepenbeek starten op 5 mei 2025. De werken zullen een tweetal jaar duren en worden gefaseerd uitgevoerd.
Zal de campus bereikbaar blijven tijdens de werken?
De campus blijft bereikbaar, al is verkeershinder niet te vermijden door omleidingen. Samen met de scholen is een zonering uitgewerkt om de impact op de campus zo beperkt mogelijk te houden. Door het project in deelzones op te delen, blijft de campus steeds bereikbaar met alle vervoersmodi (bus, fiets, auto). Autoverkeer blijft ook mogelijk, maar zal meer hinder ondervinden.
We raden daarom aan om met de (tram)bus, de fiets of te voet naar de campus te komen. Dit is de meest vlotte manier om de campus te bereiken, zowel tijdens als na de werken!
Houden jullie rekening met activiteiten op de campus en de examenperiode?
Werken met tijdelijke verkeersimpact worden zo kort mogelijk gehouden en de planning houdt rekening met de activiteitenkalender van de campus en de examenperiodes.
Wanneer zal de trambus rijden?
De trambus zal midden 2025 rijden, ook tijdens de werken. Dat betekent dat je om het kwartier een directe én snelle trambus kan nemen vanuit Hasselt (o.a. van Elfde Linie of Provinciehuis), Genk of Maasmechelen.
